摩洛哥10.5 GW风能-太阳能综合体通过海底电缆与英国电网连接

Share

总部设在英国的Xlinks正计划在摩洛哥建造一个10.5 GW的可再生能源综合体,与5 GW/20 GWh的储能装置相连,并通过一条3.6 GW的海底电缆连接至英国的电网。 该公司的董事会成员中包括沙特能源巨头ACWA Power的总裁兼首席执行官Paddy Padmanathan。公司正计划在摩洛哥部署这个项目,其中将包括7 GW的太阳能和3.5 GW的风能。“Xlinks正在与摩洛哥社区领导者和政府讨论太阳能发电场的确切位置,并与相关部门合作进行审批,”这位公司首席执行官Simon Morrish告诉《光伏》杂志。

公司正计划进行项目施工的国际招标,并预计在2027年初启用第一条1.8 GW电缆,两年后再部署第二条电缆。“发电站的技术设计采用现在市售的光伏组件和风力涡轮机,”Morrish具体说明,“然而,随着新兴技术的成熟,计划可能会改变。”

风力-太阳能综合体的效果图。

图片来源:Xlinks

这个巨大的综合体将通过一条3800公里的高压直流(HVDC)输电线路与英国德文郡的阿尔弗斯多特(Alverdiscott)和威尔士的彭布罗克(Pembroke)的电网相连。根据开发商的说法,这条线路将由四条独立电缆组成,并成为世界上最长的海底输电线路。

电缆将四次跨越国际水域,进入葡萄牙、西班牙和法国等欧洲国家的领海,按开发商的说法,这样应该更容易取得规划许可证。“为了部署输电线路,我们考虑了三条不同的路线,不涉及别国领海的路线深度需要达到3000米,所以我们选择了最浅的路线,深度不超过700米,”Morrish说,“这意味着我们会穿过西班牙、葡萄牙和法国的领海,因此现在正开始申请相关的批准。”

整个输电线路的损耗估计在10%到12%之间,但据这位CEO说,这样的损耗水平是合理的,因为摩洛哥太阳能和风能发电站的LCOE非常低,他预计最终会非常接近沙特阿拉伯第二轮可再生能源计划的0.0104美元最低世界纪录。“我们目前计算的LCOE为$0.013/kWh,但考虑到我们项目的规模,这个结果非常保守,”他说。

公司目前正在与欧洲三大电缆制造商就输电线路的施工进行谈判,项目开发的最大制约因素可能是电缆供应方面的瓶颈,因为海上风电行业对这类部件需求量巨大。

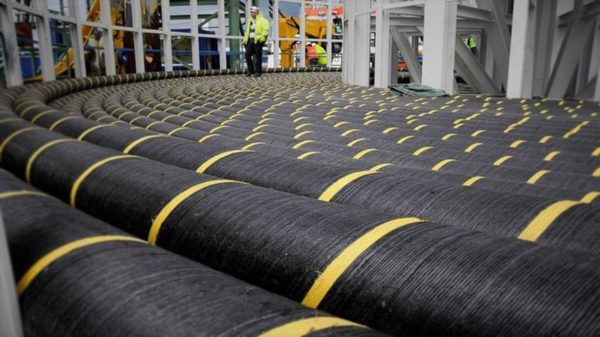

Xlinks正在与多家电缆制造商进行谈判。

图片来源:Xlinks

等到项目全部完工后,每年将向英国供应26 TWh的稳定且灵活的电力。“项目预计将满足英国7.5%的电力需求,并大大有助于实现净零碳目标,”Morrish肯定地说。 公司正计划根据差价合约(CfD)计划向英国电网出售电力。Morrish明确指出,“我们希望与英国商业、能源和工业战略部(BEIS)达成双边谈判。但如果有面向这类项目的机会,我们也可在未来的拍卖中参与竞争。”假如没有CfD选项,项目实施的机会将是有限的。

Xlinks计划以每千瓦时约0.048英镑(合0.67美元)CfD价格向英国输电,这将比离岸风电招标项目目前的约0.040英镑略高,但比在建的备受争议的欣克利角C核电站的0.0925英镑低很多。他解释说:“不过我们电力供应的基荷将类似于核电,因为它能够在一年中超过363天的任何需求高峰期提供至少8小时电力。”

Xlinks预计将在为项目总共投资约180亿英镑。Morrish表示,“从技术角度来看,我们没有做任何特殊的事情,只是把各种既有方法组合运用,向英国电网提供极具价值的电力供应,并帮助海上风电进一步普及,推动该国的整体脱碳进展。”
