加利福尼亚州帕诺什山谷(Panoche Valley)
图片:美国土地管理局
为支持在公有土地上建设25GW的可再生能源发电设施,拜登政府降低了建设此类设施所需支付的土地租赁费用。美国土地管理局(BLM)的公告表明,由于租金和标准电价下调,租金和费用将降低50%以上。

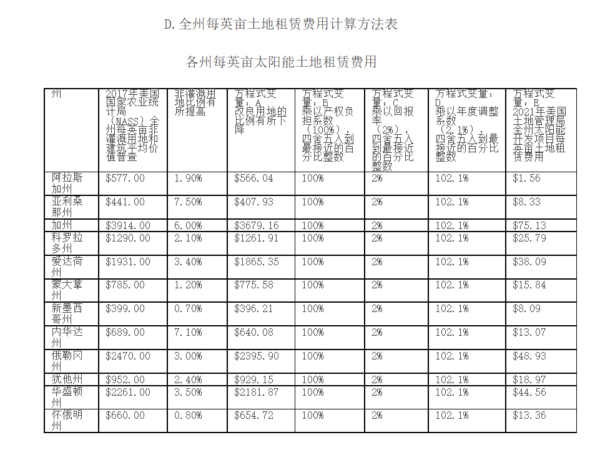

根据官方文件,美国以不同方式对土地租赁费用进行了调整。首先,各州内部土地平均租赁费用降幅不一,如新墨西哥州为0.7%,而亚利桑那州高达7.5%(方程式变量:A,见下表)。当然,这是土地租赁费用的百分比降幅。
第二项调整幅度更大,适用于每英亩土地租赁费用。这种变化会将回报率(方程式变量:C)从5.7%降至2%。这一下调将导致土地租赁价格的降幅略高于62%。
美国土地管理局还调整了所有能源的每兆瓦固定收费,将其降至2000美元。这一下调的范围不一,其中风能为$3,802/MW,太阳能为$2,172/MW。太阳能价格的下调幅度为7.9%,使成本降至每瓦0.2美分。
在亚利桑那州,太阳能的两项费率下调加在一起可实现从3%到4%不等的降幅;而在加利福尼亚州,降幅则略高于21%。
在宣布下调价格的同时,美国土地管理局还向国会提交了一份报告,强调其已经取得的进展,并展示其项目计划。美国土地管理局的目标是在2025年之前建设25GW可再生能源发电设施。

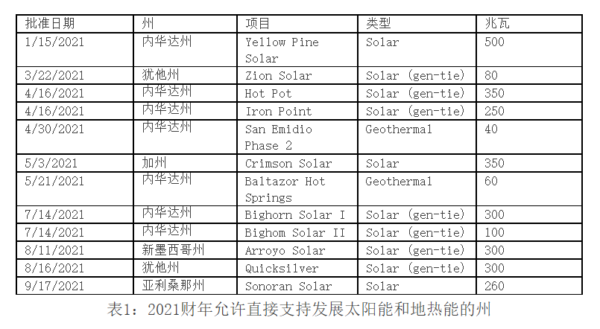

报告指出,2021年,美国土地管理局批准了12个项目,地热能和太阳能总装机容量达2,890MW。太阳能发电设施占亚利桑那州、新墨西哥州、犹他州、内华达州和加利福尼亚州各类项目总装机容量的96.5%。
这意味着比2020年部署的2,148MW装机容量增加了35%。
展望未来,仅通过太阳能发电,美国土地管理局就有足够的产能来实现其2025年目标,因为待建的39个项目总装机容量就高达29,596MW。其中28个项目由申请人推动实施,而11处潜在设施由美国土地管理局发起并提供具体、预批的开发用地。
在美国土地管理局发起的土地开发项目中,犹他州一个600MW的地块正在开发过程中。待建风能总装机容量略超过2GW,地热总装机容量为188MW。另外还有6条输电线路处于规划阶段,总输电容量为1.7GW。

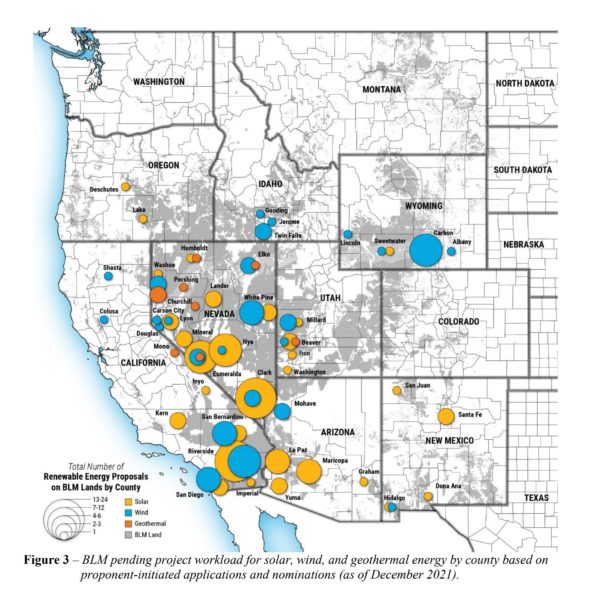

图3:美国土地管理局各县太阳能、风能和地热能待处理项目工作量——基于倡议者发起的申请和提名(截止2021年12月)
根据新闻公告,美国土地管理局在西部各州设立了五个“可再生能源协调办事处”,以帮助这些项目完成受理流程,同时积极招聘项目经理,加快审批工作。
This content is protected by copyright and may not be reused. If you want to cooperate with us and would like to reuse some of our content, please contact: editors@pv-magazine.com.
By submitting this form you agree to pv magazine using your data for the purposes of publishing your comment.
Your personal data will only be disclosed or otherwise transmitted to third parties for the purposes of spam filtering or if this is necessary for technical maintenance of the website. Any other transfer to third parties will not take place unless this is justified on the basis of applicable data protection regulations or if pv magazine is legally obliged to do so.
You may revoke this consent at any time with effect for the future, in which case your personal data will be deleted immediately. Otherwise, your data will be deleted if pv magazine has processed your request or the purpose of data storage is fulfilled.
Further information on data privacy can be found in our Data Protection Policy.
