澳大利亚第三季度推进1.4 GW新太阳能与风能项目

Share

澳大利亚清洁能源委员会(CEC)的最新季度评估表明,在截至9月底的三个月内,该国就10个新建大型太阳能和风能发电项目达成了最终投资决策。这些项目的发电量合计达1405 MW,总价值33亿澳元(21.7亿美元)。

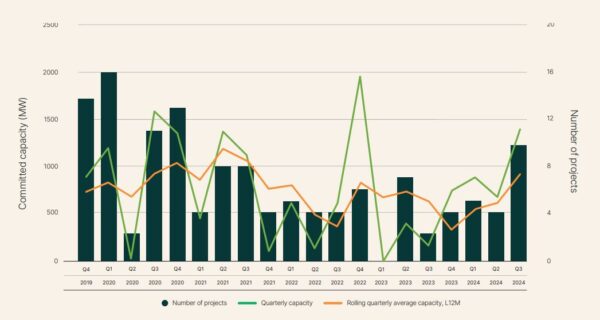

该季度承诺的1405 MW新增发电量超过了2023年度总发电量。自2022年底以来,这是首次单个季度内达到财务承诺的新建发电项目容量超过1 GW。迄今为止,财务承诺发电项目的12个月滚动季度平均发电量已连续三个季度保持增长。

在7月至9月期间,澳大利亚也在持续推进储能项目。八套全新电池系统的能源输出创造了1235 MW/3862 MWh的新纪录,达到了财务承诺,比2023年同期增长95%。据CEC透露,这些投资承诺总额至少达12亿美元,其中几个项目未公布投资数据。

图片:CEC

CEC首席执行官Kane Thornton表示,最新可再生能源项目季度报告反映出行业状况正在逐步改善。

他说道:“活动日益增加表明,艰难的经济形势开始缓和,政府机构和行业为解决一系列电网、规划和制度的遗留问题所采取的措施初见成效。”

上一季度做出的承诺意味着,2024年已有34个发电与电池储能项目达到财务结算阶段。这相当于澳大利亚新增3 GW发电量和2.82.8 GW/8.0 GWh储能容量。

截至目前,共有89个可再生能源发电项目已达到财务承诺或正在建设中,总容量为13.9 GW。

在储能领域,49个项目已完成财务承诺且正在筹备当中,共计相当于9.7 GW/24.3 GWh的容量。

CEC表示,澳大利亚目前超过40%的电力供应来自可再生能源,包括水电、太阳能和风电。根据目前在建项目情况,到明年年底,可再生能源的占比预计将攀升至近50%。

然而,Thornton表示,尽管季度业绩表现不错,但在本十年内澳大利亚还需要加倍努力才能实现联邦政府到2030年可再生能源发电份额达到82%的目标。

为了实现这一目标,澳大利亚每年需要新增6至7 GW的可再生能源发电量,即平均每个季度至少新增1.5 GW。

Thornton表示:“如果我们保持今年第三季度对新建风能和太阳能发电厂的投资水平,澳大利亚就可以重新回归正轨,实现到2030年可再生能源发电份额达到82%的目标。目前我们还有许多工作要做,但已经出现了一些令人鼓舞的迹象。”

作者:

来源:www.pv-magazine.com

This content is protected by copyright and may not be reused. If you want to cooperate with us and would like to reuse some of our content, please contact: editors@pv-magazine.com.

Popular content

Amea Power公司在埃及试运行500 MW太阳能发电厂
18 12 月 2024 Amea Power公司在埃及南部举行了500 MW太阳能装置的落成仪式。该项目历时18个月建设完成,为该国同类项目规模之首。
